今年3月,德国政府要求能源公司工作一年一个新的液化天然气进口码头而不是五年,这是一个通常的时间框架的任务。
“这个项目是一个与时间赛跑,“说管道项目经理弗朗兹约瑟冰川接吻。“这是一场战斗。”
自从俄罗斯天然气已被切断,欧洲是设法掩盖的差距。如果不是,政府可能不得不采取定量供应燃料这个冬天。
三个德国液化天然气终端计划于今年完成至少可以覆盖全国15%的天然气需求。的国家预算超过€65亿2022年终端。
亲吻先生的雇主,管道建造者开放网格欧洲GmbH,组成了一个团队的专家路线规划和自然保护,考古,法律。

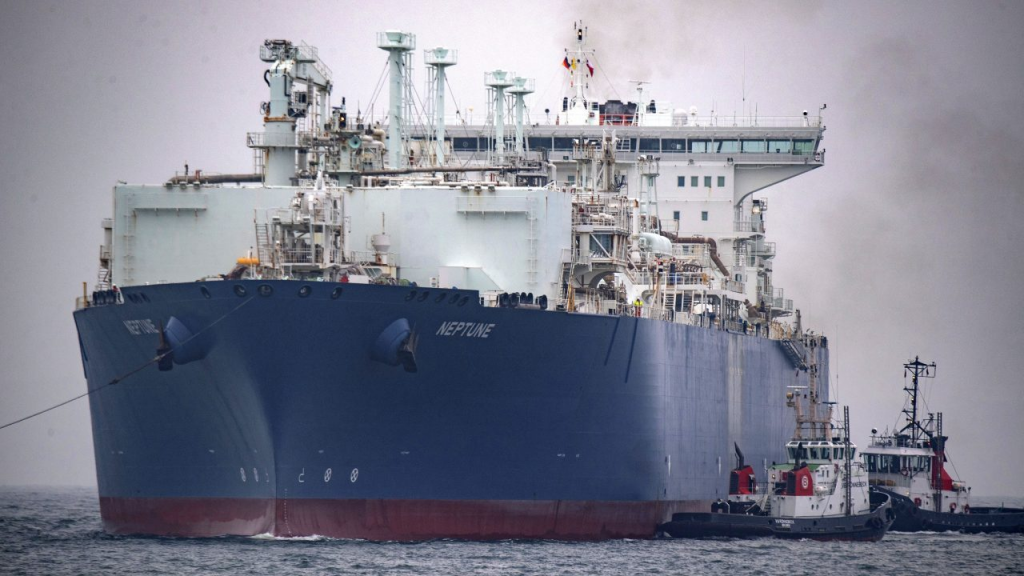

一个浮动的液化天然气终端是一种气体设施在一个巨大的专业油轮接收从另一个油轮和液化气返回到气态。

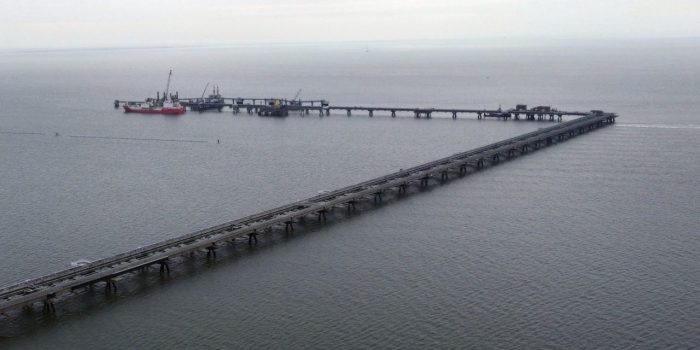

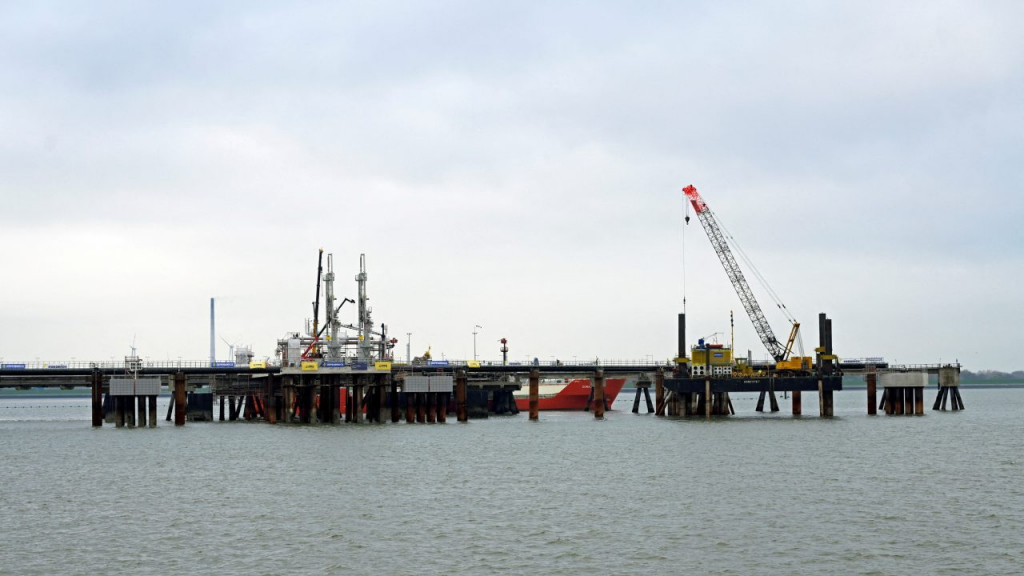

的jetty的浮动威廉港码头是一个特别复杂的项目,因为它必须承受两个大的力量,充气船紧迫。Niedersachsen港口GmbH & Co。公斤,建造码头,第一个问题是快速获取材料。Mathias Ludicke、公司的威廉港分行经理表示,该公司不得不冲刷欧洲建筑材料,包括钢桩打入海底。
“我们需要的东西准备好了,”Ludicke先生说。“所以我们改变了整个规划过程,基于可用。”
员工通过复活节周末准备必要的文件。“没有人注意加班因为我们都说,这工作,“Ludicke先生说。
德国官僚机构做了调整。议会通过了一项液化天然气加速行动,加快程序审查,批准和授予合同的液化天然气项目。
“如果有一个机会在这可怕的情况下,它是我们摆脱困倦和,在某些情况下,妙在德国,存在“经济部长罗伯特·Habeck说3月关于加快建设液化天然气接收站。
另一个问题是,该地区土壤高浓度的硫酸酸,这可能成为有毒在某些情况下如果暴露在氧气太久。
此外,地下水位高。战壕必须干燥管道焊接在一起。

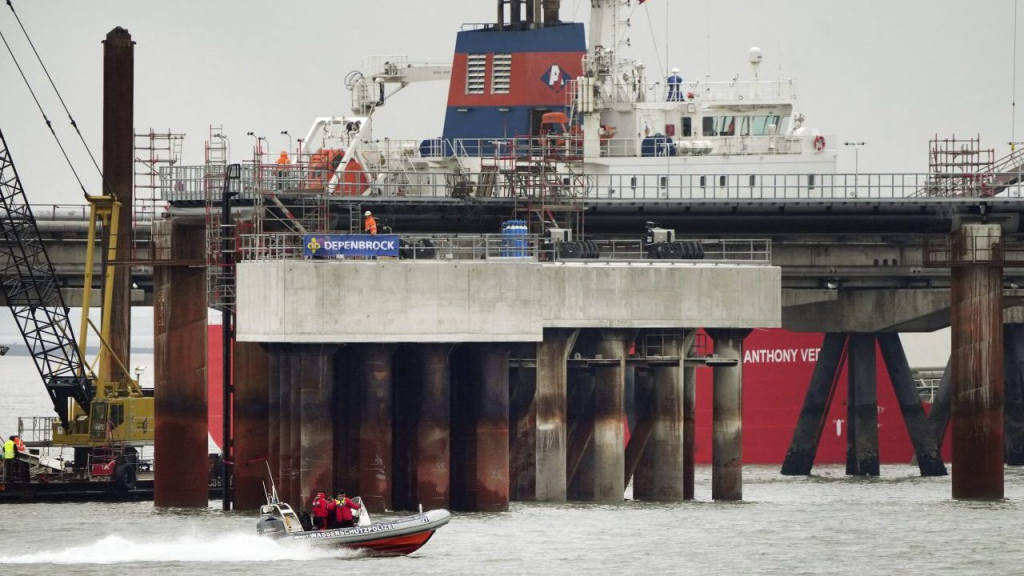

亲吻先生的800名工人在400英尺的增量,排干泵的战壕,然后回填。
“你可能忙,但土壤是土壤,“四处走动时亲吻先生说该网站在最近的一个下雨的早晨。
地下水也包含了比平常更多的铁。所以公司必须建立特殊de-ironing设施之前过滤水倾倒到附近的田地。
Niedersachsen港口也寻找二战未爆炸的炸弹。公司扫描海底,一些较小的军械。
今年9月,威廉港海锁机械故障。
Ludicke先生找到了一个解决办法与权力和德国海军水道。港口将允许船只载着桩通过锁只有一个门,但只有当潮汐的水位是相等的。
“这是一个很好的平衡,协调,“Ludicke先生说。“如果我们没有成功地做到这一点,我们不能够启动终端今年。”
今年9月,爆炸破坏了Nord Stream管道运行在波罗的海。当地警方派出人员新管道的沿线,在码头和船只巡逻。
Ludicke先生希望天气保持愉快的坏天气能阻碍进步。
效用unip SE表示,如果一切按计划进行,第一个液化天然气油轮运载明年将开始到达。
“如果我们有极端天气,可能会导致问题和延迟的事情,“Ludicke先生说。“我们如此接近。”
